Компания ФСК Регион, входящая в структуру ГК ФСК, успешно завершила строительные работы по плану на апрель.
Корпус 1.1
Выполненные работы:
- межквартирная кладка на 12 этаже;
- установка ПВХ рам на 18 этаже на 80%;
- монтаж фахверков (каркасных конструкций) на 1 этаже;
- вертикальные воздуховоды общеобменной вентиляции на 20% с 16 по 23 этаж.
Корпус 1.2
Выполненные работы:
- кладка межквартирных стен с 20 по 22 этаж;
- монтаж ПВХ оконных конструкций 22 этажа на 60%;

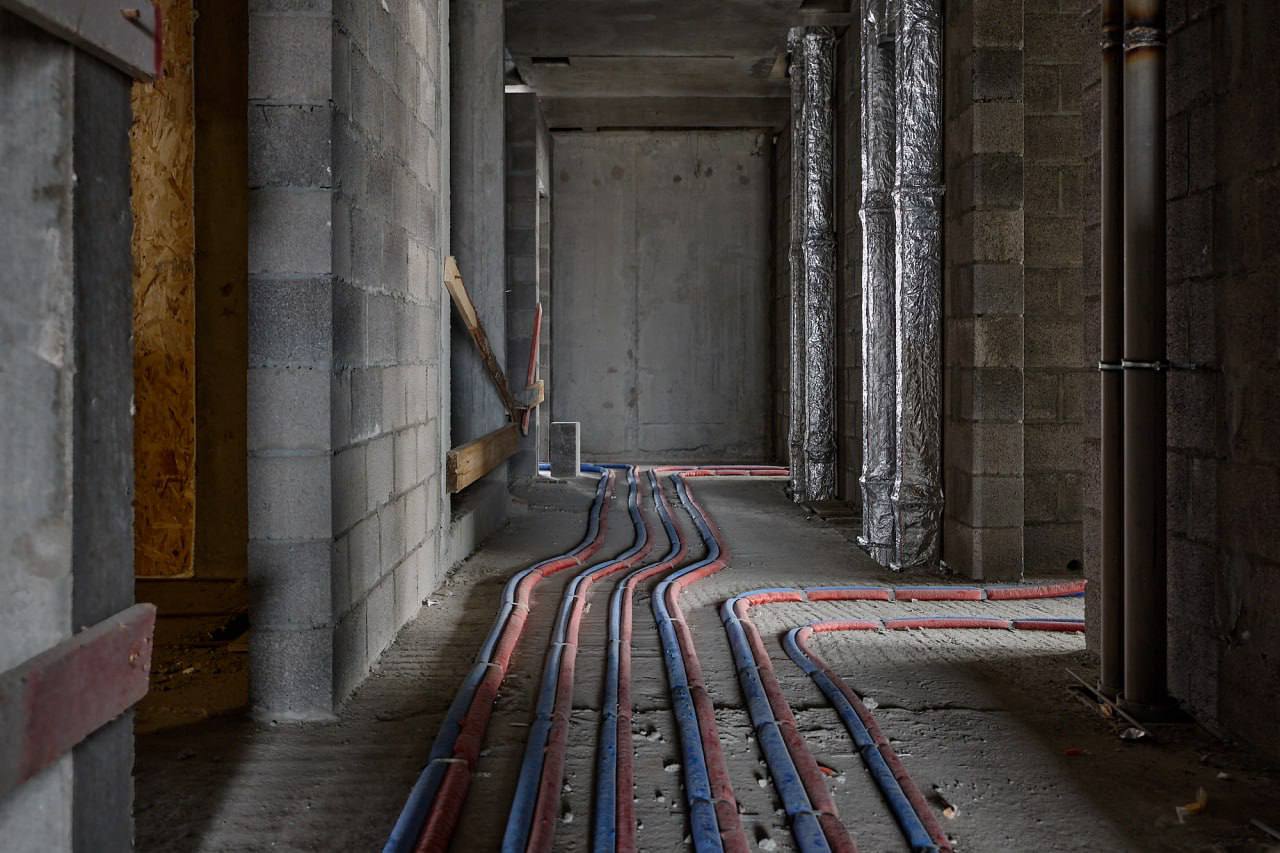

- монтаж стояков пожарного водопровода с 16 по 22 этаж;
- монтаж стояков холодного и горячего водоснабжения со 2 по 16 этаж;
- цементно-песчаная смесь на 3 этаже в МОП и квартирах.
Корпус 2.1
Выполненные работы:
- монтаж утеплителя на 20%;
- горизонтальные воздуховоды общеобменной вентиляции на 80% на 2 этаже и 50% на 3 этаже.
